Сколько времени занимает разработка сайта: ожидания и реальность

#проектирование#разработка
Последнее обновление: 24 августа 2026 года
Сколько времени занимает разработка сайта: ожидания и реальность
Сайт можно запустить за несколько недель, а можно разрабатывать год и дольше. Одно дело – собрать лендинг под рекламу. Другое – спроектировать сайт, который будет приводить клиентов из поиска, принимать заявки, передавать данные в CRM, поддерживать каталог товаров или личный кабинет.

Кратко: сколько времени занимает разработка сайта

Разработка сайта занимает от 2-х недель до 12-ти месяцев и больше. Быстрее всего запускаются простые лендинги и небольшие сайты-визитки. Дольше всего – интернет-магазины, каталоги, порталы и проекты с нестандартной логикой.

Тип сайта

Срок

Что влияет на срок

2–4 недели
Понимание структуры, готовность текстов и фото, минимальное количество правок.
1,5–2,5 месяца
Наличие сформированного УТП, сложность прототипа, дизайна, готовность текстов и фото.
Сайт-визитка
1–2 месяца
Количество страниц, готовность текстов и фото, наличие фирменного стиля и отсутствие сложного функционала.
3–5 месяцев
Количество разделов и типовых страниц, требования к платформе сайта, объем контента.
Каталог
5–8 месяцев
Количество категорий и товаров, сложность фильтров, способ наполнения и требования к управлению каталогом.
7–12 месяцев
Количество товаров, наличие онлайн-оплаты, калькулятор доставки, интеграции и наличие личного кабинета.
от 9–18 месяцев
Количество пользовательских ролей, сложность личных кабинетов, бизнес-логика, интеграции и требования к нагрузке.

Отдельно стоит учитывать время до старта: выбор подрядчика, обсуждение задачи, коммерческое предложение и договор. Это еще не разработка, но в календарном плане эти дни тоже влияют на дату запуска.

Нужен сайт?

Оставьте заявку, либо звоните, мы пообщаемся и сами все за вас заполним: +7 (423) 200-43-32

обсудить проект

Почему сроки так сильно отличаются

Срок зависит от того, насколько сложным должен быть сайт после запуска. Простая страница под рекламу и интернет-магазин с каталогом и оплатой – это разные проекты, даже если оба называются «сайт».

От чего зависят сроки:

  1. Сложность сайта. У лендинга обычно один основной сценарий: пользователь читает предложение и оставляет заявку. У корпоративного сайта, каталога или магазина их больше. Нужно продумать навигацию, типовые страницы, формы, карточки, фильтры и поиск.
  2. SEO-задачи. Если сайт должен продвигаться в поиске, структуру нельзя собирать «на глаз». Сначала нужно понять спрос и распределить его по страницам. Это влияет на разделы, URL, меню, заголовки и внутренние ссылки.
  3. Готовность материалов. Проект идет быстрее, когда тексты, фотографии, документы и описания товаров готовы до старта. Если материалы собираются в процессе, команде приходится работать с допущениями. Потом контент меняется, а вместе с ним меняются блоки и верстка.
  4. Интеграции. Форма заявки на почту и передача данных в CRM – разные задачи. Если сайт связан с оплатой, доставкой, 1С, телефонией или личным кабинетом, нужно проверять реальные сценарии. Важно не только подключить сервисы, но и убедиться, что данные корректно передаются и обрабатываются.
  5. Согласования. Даже простой проект может растянуться из-за долгой обратной связи. Когда решения принимает один ответственный человек, работа идет быстрее. Если каждый этап обсуждают несколько отделов, в графике появляются паузы.

Почему «сайт за 2 дня» - не реалистично

Теоретически, можно сделать запуск и в такие сроки, если:
  • нужен лендинг на готовом шаблоне агентства;
  • не нужен уникальный дизайн и интеграция фирменного стиля компании заказчика;
  • есть логотип;
  • тексты и фотографии уже есть и не требуется их дополнительная обработка;
  • есть все доступы к домену, хостингу, почте, аналитике и другим сервисам;
  • не нужны онлайн-оплата, корзина, личный кабинет и интеграции;
  • есть готовые юридические документы: Политика конфиденциальности, Политика обработки cookie файлов;
  • заказчик постоянно на связи и оперативно отвечает на все вопросы команды;
  • по условиям договора не предусмотрены правки.
Но в реальности, достаточно одного недостающего пункта, чтобы срок сдвинулся.
«Сайт за 2 дня» означает не полноценную разработку, а быстрый запуск по готовому шаблону. Даже если страницу собрали с помощью ИИ, ей все равно нужны домен, хостинг, SSL-сертификат, рабочие формы, аналитика, базовая защита и тестирование. Без проверки сайт может быть опубликован, но не готов принимать заявки.
Примеры обещаний создать сайт за один-два дня
Примеры обещаний создать сайт за один-два дня
Примеры обещаний создать сайт за один-два дня

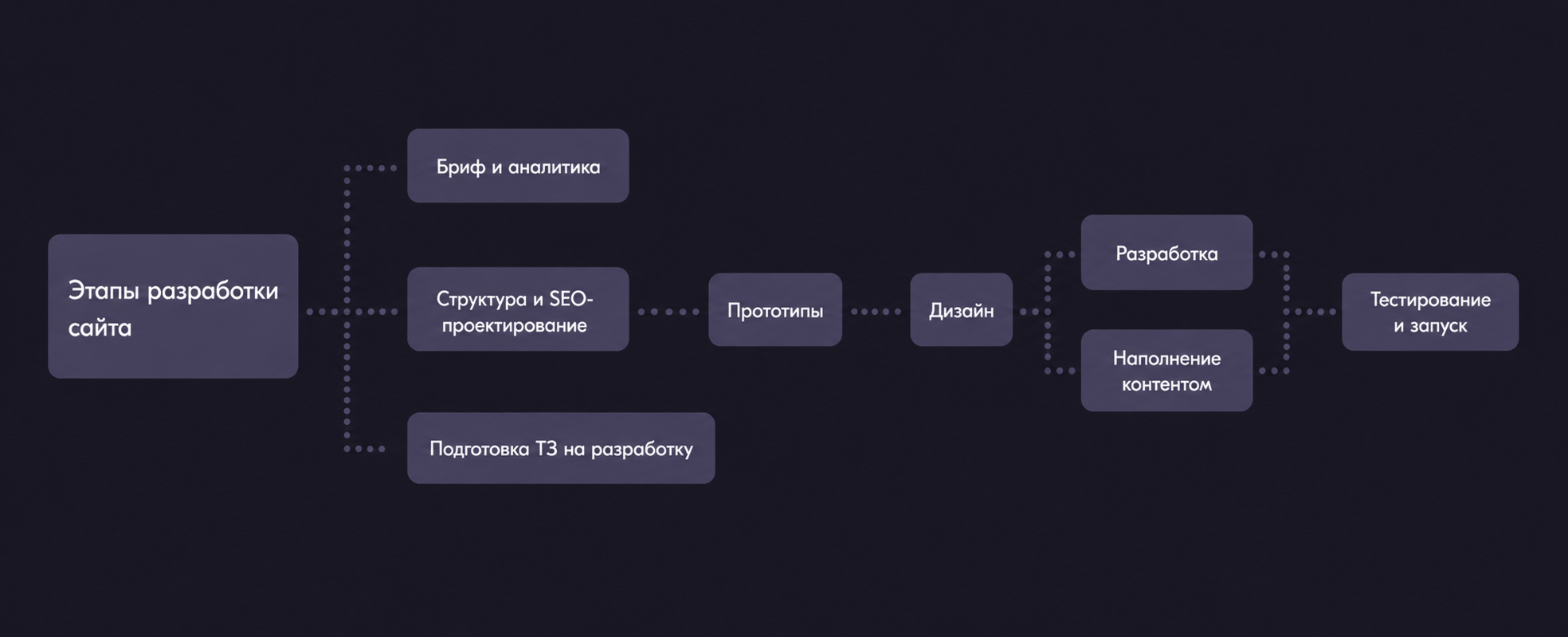

Этапы разработки сайта

Процесс зависит от типа сайта, платформы и задач бизнеса. Но общая логика почти всегда одинаковая: сначала команда разбирает задачу, затем проектирует структуру, готовит дизайн, разрабатывает сайт, наполняет его, тестирует и запускает.
  1. Бриф и аналитика. На старте команда выясняет, зачем нужен сайт и какую задачу он должен решить: получать заявки, показывать каталог или продавать товары. Здесь же собирают вводные: услуги, аудиторию, географию, конкурентов, старый сайт, ограничения по платформе и обязательный функционал.
  2. Структура и SEO-проектирование. Если сайт должен продвигаться в поиске, структуру проектируют до дизайна. На этом этапе собирают семантику, продумывают URL, меню, логику разделов и связи между страницами. Так сайт не просто имеет функцию сбора заявок, но и приводит органический трафик из поиска.
  3. Прототипы. Прототип – это схема будущей страницы без финального дизайна. Он показывает, какие блоки будут на сайте и в каком порядке. На этом этапе согласуют логику: что пользователь видит первым, где получает аргументы, как выбирает услугу или товар и где оставляет заявку.
  4. Дизайн. Дизайн переводит прототипы в наглядный интерфейс. Для небольшого сайта достаточно главной и типовых страниц. Для каталога, интернет-магазина или сервиса отдельно прорабатывают карточки, фильтры, формы, состояния элементов и мобильные версии.
  5. Разработка. На этом этапе макеты становятся рабочим сайтом. Команда делает верстку, подключает CMS, настраивает формы и основной функционал. Если в проекте есть каталог, личный кабинет, CRM, оплата, доставка или другие интеграции, срок разработки увеличивается.
  6. Наполнение и техническая подготовка. Сайт наполняют текстами, изображениями, товарами и документами. Отдельно готовят метатеги, заголовки, sitemap, robots.txt, редиректы и внутренние ссылки. Если контент готов заранее, этап проходит быстрее. Если материалы появляются после верстки, часть блоков может потребовать доработки.
  7. Тестирование и запуск. Перед запуском проверяют формы, мобильную версию, скорость загрузки, отображение в браузерах и работу интеграций. Для интернет-магазина отдельно тестируют корзину, оплату, доставку и уведомления. После публикации сайт проверяют еще раз уже на рабочем адресе.
Подробно о важности структуры сайта мы писали здесь.
Этапы разработки сайта
Этапы разработки сайта
Этапы разработки сайта

Как агентство оценивает срок разработки сайта

Сначала нужно понять, какую задачу должен решить сайт и что для этого нужно сделать до запуска.
В House мы смотрим на проект как на набор связанных работ. Часть из них клиент видит в макете: дизайн, страницы, формы и основной функционал. Но на срок так же влияют подготовка структуры, контента, доступов, интеграций и тестирование.
Например, два сайта на 20 страниц могут занять разное время:
· Первый собирается по готовой структуре и с готовыми текстами.
· Второй нужно спроектировать под поисковый спрос, написать с нуля, связать с CRM и подготовить к SEO-продвижению.
Количество страниц одинаковое, а объем работ разный.
При оценке мы разделяем проект на этапы и смотрим, что можно делать параллельно. Например, тексты можно готовить вместе с прототипами, а технические SEO-требования учитывать при проектировании структуры.
В реальный график нужно закладывать резерв. Без него план быстро ломается: достаточно задержать тексты, доступы или согласование одного этапа.
Упрощенно срок разработки можно считать так:
подготовка структура контент дизайн разработка тестирование запуск
Но итоговый календарный срок не равен простой сумме этапов. В реальном проекте часть процессов идет одновременно, а часть зависит от решений со стороны заказчика.

Пример расчета: сайт услуг под дальнейшее SEO-продвижение

Допустим, компании нужен сайт на 20–25 посадочных страниц. Он должен не только представлять бизнес, но и работать на SEO-продвижение: приводить новых клиентов, собирать заявки из поиска, быть удобным для дальнейшего развития. Такой проект обычно занимает 4–7 месяцев.

Этап

Что входит

Ориентир по сроку

Бриф и вводные
Цели сайта, услуги, география, аудитория, ограничения проекта
1–2 недели
Аналитика и SEO-структура
Семантика, разделы, посадочные страницы, URL, логика меню
3–5 недель
Прототипы
Сценарии страниц, порядок блоков, формы заявок, точки доверия
2–4 недели
Контент
Тексты для ключевых страниц, факты о компании, услуги, FAQ
4–8 недель
Дизайн
Главная, типовые страницы, адаптивные версии, UI-элементы
4–6 недель
Разработка
Верстка, CMS, формы, базовый функционал, техническая настройка
6–10 недель
SEO-подготовка и аналитика
Метатеги, sitemap, robots.txt, редиректы, цели в аналитике
1–3 недели
Тестирование и запуск
Проверка форм, мобильной версии, скорости, ошибок и индексации
2–3 недели

Этапы не идут строго друг за другом. Но полностью сжать такой проект до нескольких недель нельзя. Если пропустить аналитику и сразу перейти к дизайну, после запуска может выясниться, что сайту не хватает посадочных страниц, а структуру нужно переделывать уже на рабочем сайте.

Что чаще всего сдвигает сроки разработки

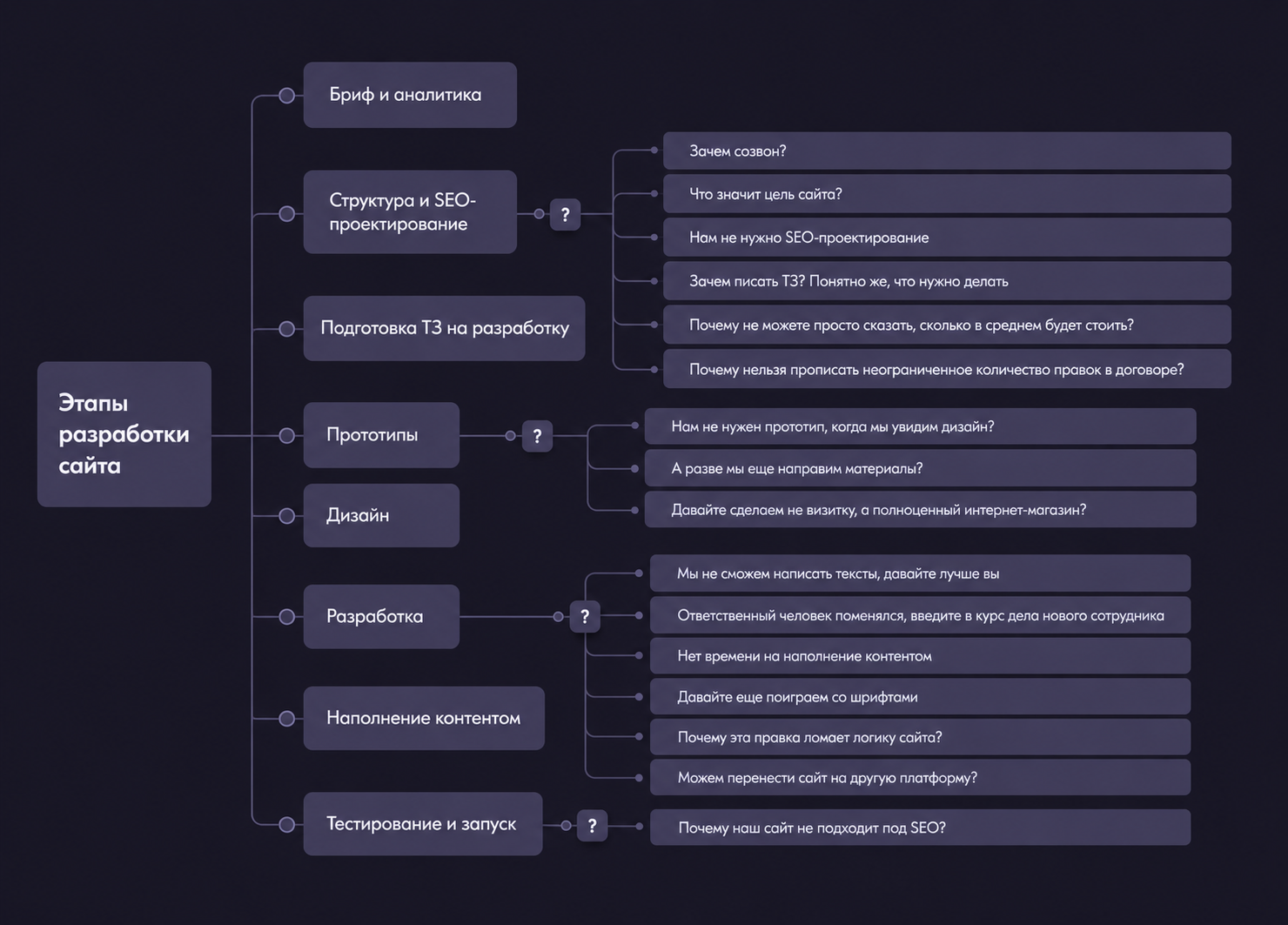

Чаще всего сроки сдвигаются не из-за одного большого сбоя, а из-за небольших задержек на разных этапах.

Что сдвигает срок

Поздно предоставляются тексты и материалы
Меняется структура после согласования
Нет одного ответственного за решения
Появляются новые требования
Не готовы доступы
Интеграции оказываются сложнее

Почему это влияет

Меняются блоки, акценты, объем страниц и логика подачи.
Проект возвращается к прототипам, дизайну и верстке.
Команда ждет согласование от всех лиц, принимающих решение вместо того, чтобы двигаться дальше.
Дополнительные формы, разделы, интеграции или типы страниц меняют объем работ.
Запуск может остановиться на домене, хостинге, аналитике, CRM или платежных сервисах.
Нужно проверять передачу данных, уведомления, ошибки и нестандартные сценарии.
Чтобы сроки не растягивались, лучше заранее определить обязательный состав работ. Все, что не критично для первого запуска, можно вынести в следующий этап развития сайта.
Причины задержек при разработке сайта
Причины задержек при разработке сайта
Причины задержек при разработке сайта

Можно ли полностью передать разработку сайта ИИ?

ИИ может ускорить разработку сайта, но не заменить ее полностью. Инструменты вроде Claude Code, ИИ-конструкторов и генераторов интерфейсов помогают быстрее получить черновик структуры, дизайна, текста или кода.

Этап

Структура
Прототип
Дизайн
Контент
Разработка
Тестирование

Как помогает ИИ

Быстрее собрать первый вариант карты сайта, блоков страницы и пользовательских сценариев.
Подготовить несколько вариантов логики страницы: что показать на первом экране, где разместить преимущества, форму, FAQ и CTA.
Подобрать референсы, предложить варианты визуальной подачи, помочь с UI-текстами, состояниями кнопок, форм и ошибок.
Быстрее подготовить черновики текстов, заголовков, описаний услуг, FAQ и микроразметки для типовых блоков.
Ускорить работу с типовыми компонентами: формами, карточками, фильтрами, модальными окнами, валидацией и простыми API-запросами.
Составить чек-листы проверки, описать сценарии пользователя, найти типовые ошибки в логике или коде.
Но сгенерированный сайт все равно нужно довести до рабочего состояния: разместить на хостинге, подключить домен и SSL-сертификат, настроить формы, аналитику и обработку заявок.
Отдельная проблема — качество кода. В сгенерированном проекте могут быть ошибки, лишние зависимости, проблемы с логикой. В дальнейшем, даже небольшая правка может сломать связанные блоки. А передать такой сайт на доработку в агентство практически невозможно – разработчикам проще переписать код с нуля, чем исправлять чужую генерацию.
Поэтому ИИ сокращает время на отдельные операции, но полноценную разработку передать ему нельзя.

Как подготовиться, чтобы сайт сделали быстрее

  • описание услуг или товаров;
  • информацию о компании;
  • логотип и фирменный стиль;
  • фотографии, документы, сертификаты и реквизиты;
  • примеры сайтов, которые нравятся или не нравятся;
  • список обязательных функций;
  • доступы к домену, хостингу, аналитике, CRM и другим сервисам;
  • ответственного за согласования со стороны компании.
Материалы не обязаны быть идеальными. Важно, чтобы они были собраны до старта. Тогда команда быстрее поймет задачу и не будет проектировать сайт на догадках.
Еще до разработки стоит разделить задачи на две группы: что нужно запустить сразу и что можно добавить позже. Например, основные страницы и формы заявок можно включить в первую версию, а сложные фильтры, дополнительные разделы или личный кабинет вынести в следующий этап.
Это помогает быстрее запустить сайт и не перегружать первый релиз функциями, которые пока не влияют на результат.

Ну, и в заключение

Если сайт нужен как канал привлечения лидов, ему нужна полноценная разработка. Лучше потратить время на нормальный запуск, чем каждый месяц переделывать сайт заново.
Хотите понять, сколько времени потребуется вашему проекту? Оставьте заявку или позвоните нам. Разберем задачу, оценим объем работ и покажем, какие этапы можно ускорить без потери качества.
Поделиться
